中新網海南新聞5月22日電(王妍馨 宋印官)5月21日22時23分,隨著500千伏至福甲線合閘成功,海南500千伏主網架工程的首條線路建成投產送電,標志著海南電網網架迭代升級進入快車道。
據介紹,500千伏至福甲線總投資約7.37億元,線路全長124.7公里,架設鐵塔316基,途經昌江、白沙、儋州、臨高、澄邁等5個市縣。該項目投運后,將大幅提升海南電網供電能力與可靠性,為海南昌江核電二期百萬千瓦級核電機組提供了調試電源,為其后期的安全接入提供了有力保障,同時也為未來大規模海上風電及抽水蓄能電站的并網接入創造有利條件。

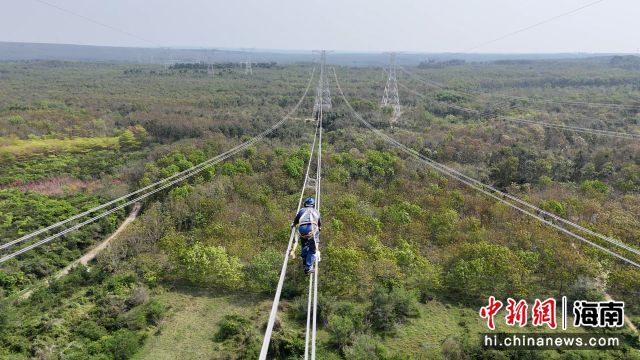

500千伏至福甲線是南方電網公司機械化施工網級示范工程。海南電網建設分公司積極推廣新設備、新工藝,首次在主網項目全線使用弧垂機器人、智能牽引設備、全自動壓接機等,機械化施工率達100%。同時,全面應用數字技術手段,項目首次應用正向三維設計,實現對工程建設的穿透式管理,大大提高了施工的安全性,也為打造500千伏堅強數字電網奠定了堅實基礎。
“海南500千伏主網架工程自開工建設以來,得到了海南省委省政府及沿線各市縣政府的高度重視與大力支持。先后成立1個省級和14個市縣級工作專班,政企聯動、統籌協調,及時解決了建設中難點、堵點問題,有力保障了項目建設進度。”南方電網海南電網建設分公司總經理效志強介紹說。
據介紹,海南500千伏主網架工程包括500千伏椰城輸變電工程、昌化輸變電工程、三亞輸變電工程和昌江核電二期接入系統工程共4個項目,即新建3座500千伏變電站和838公里500千伏輸電線路。項目途經?谑、三亞市、儋州市、瓊海市、萬寧市、東方市等14個市縣,“一筆成環”,覆蓋全島,形成完整的“口”字型環網架構。其中,500千伏至福甲線為海南500千伏主網架工程首條投產的500千伏新建線路。
據悉,海南500千伏主網架工程已進入攻堅階段,截至目前總體進度為80%,各項工作正在有序推進,預計2025年9月底前全面投產。(完)
